Optoppen met uw VvE, stap voor stap

Route optoppen

Nieuwe woningen op het dak betalen mee aan groot onderhoud en verduurzaming. Op deze pagina staat het hele stappenplan: van eerste check tot oplevering. De vergadering besluit per stap, en uitstappen kan bij elke vergadering.

Vijf stappen, vier ALV-besluiten. De vergadering houdt de regie: quorum 50%, volstrekte meerderheid.

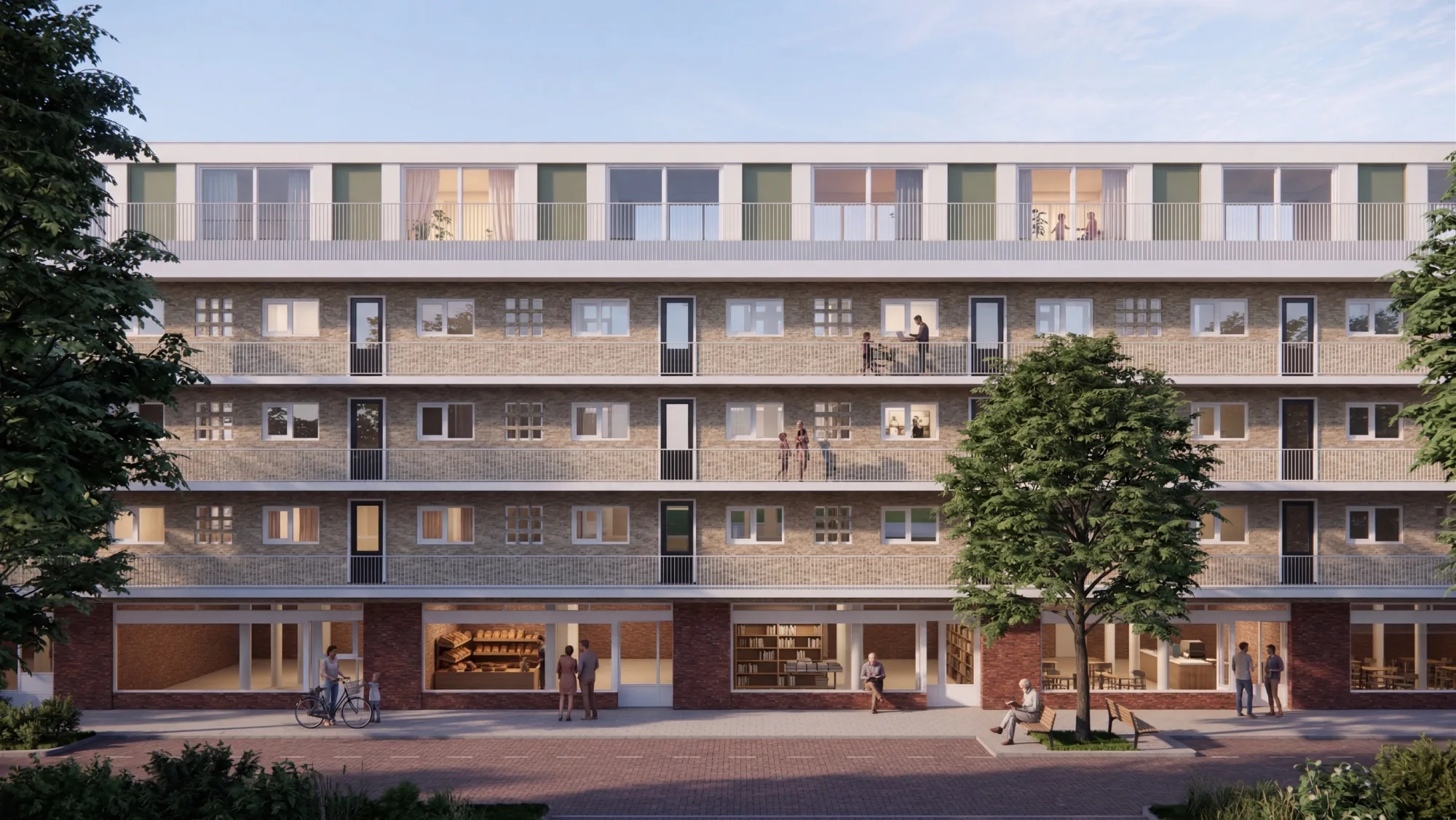

Optopping met nieuwe plint, render de Architekten Cie.

Stap 1. De haalbaarheidsstudie: kan het, en wat levert het op?

Vaste prijsBesluit: ALV 0

Na deze stap is er:

  • vier onderzoeken: constructie, planologie en ontwerp, financiën, juridisch
  • een haalbaarheidsmatrix met een score per onderdeel
  • een besluit van de vergadering over het vervolg (ALV 0)

1. Constructieve quickscan. De constructeur berekent vanuit het originele bouwarchief hoeveel gewicht er veilig bij kan (NEN 8700). Vaak is de bestaande dakvloer sterk genoeg om als woningvloer te dienen; dat scheelt flink in de uitvoering.

2. Planologisch onderzoek en schetsontwerp. Mag het volgens bestemmingsplan, beleid en parkeernorm? Parkeren is bij optoppen vaak de scherpste randvoorwaarde. De architect maakt een schetsontwerp: een tastbaar beeld voor de leden, onderbouwing richting gemeente en input voor de opbrengstenraming.

3. Financiële analyse. Kosten, conservatief geraamde verkoopopbrengsten en besparingen naast elkaar. Wat een optopping voor úw gebouw oplevert, staat in het onderzoek zelf; hier noemen wij geen bedrag van een ander gebouw.

4. Juridische toetsing. Statuten, eigendomsstructuur en erfdienstbaarheden, plus de besluitroute naar de koopovereenkomst van het dak. Obstakels komen zo op tafel vóór er iets wordt beloofd.

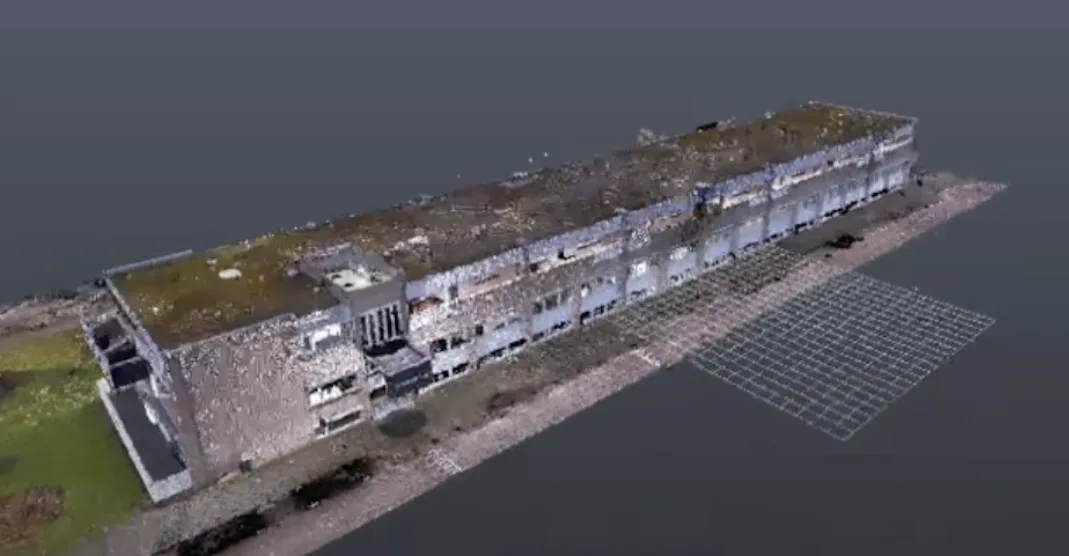

3D-puntenwolk van een gebouw, gemaakt voor de constructieve toets

Wat wij doen: de vier kennispartners aansturen (constructeur, architect, planoloog, notaris) en de uitkomsten vertalen naar één haalbaarheidsmatrix die elk lid kan lezen.

Stap 2. Het concept optopplan: wat willen wij als vereniging?

± 4 maandenBesluit: ALV 1

Na deze stap is er:

  • een programma van wensen van de leden
  • funderingsonderzoek en een uitgewerkt ontwerp
  • een besluit van de vergadering (ALV 1)

Stap 3. Financiering en de koopovereenkomst van het dak

KeuzemomentBesluit: ALV 2

Na deze stap is er:

  • een keuze uit drie financieringsroutes voor de ontwikkelkosten
  • de koopovereenkomst van het dak
  • een besluit van de vergadering (ALV 2)

Stap 4. Definitief plan en vergunning

12 tot 18 maandenBesluit: ALV 3

Na deze stap is er:

  • een conceptaanvraag bij de gemeente (ALV 3)
  • een definitief ontwerp, met de aannemer erbij
  • een onherroepelijke vergunning

Stap 5. Verkoop en bouw: het gebouw blijft bewoond

Ruwbouw ± 8 wekenTotaal ± 24 maanden tot bouwstart

Na deze stap is er:

  • de nieuwe woningen vóór de bouwstart verkocht
  • prefab bouw: ruwbouw in circa acht weken
  • de opbrengst naar de vereniging, eerst voor verduurzaming en onderhoud

Is uw dak geschikt om te optoppen?

Begin met de Optop-check: die laat zien of uw dak kansrijk is. De opbrengst van het dak betaalt mee aan wat er in het MJOP staat.

Reserve nu€48.000
Nodig voor het MJOP€126.000

Voorbeeldresultaat, geen uitkomst van een bestaande VvE. Deelbaar als PDF.

Ervaringsverhalen. Gebouwen die al zijn opgetopt.

Eerst verder lezen? Artikelen die bij deze stappen horen.

Benieuwd of uw dak het kan?

Begin met de Gezondheidscheck, of plan direct het gratis eerste gesprek met het hele bestuur erbij.
